近日,借3號鍋爐計劃檢修之機,熱力中心同步啟動脫硫洗滌塔鋼塔更換工作。此次更換不僅是關鍵設備的更新迭代,更是中心積極踐行環保責任、提升本質安全水平、保障區域穩定供熱的戰略性舉措。

未雨綢繆,科學決策定方案
原脫硫塔已持續運行超過多年,運行效率逐年遞減,難以滿足長期安全、穩定、環保的運行要求。熱力中心組織多方進行充分的技術論證與經濟性評估,最終果斷決策,利用本次檢修窗口,對脫硫塔實施整體更換。
項目立項后,熱力中心迅速集結設備、工藝、安全等多部門技術骨干,聯合設計院和專業廠家反復研討,確定了“模塊化預制、舊塔分段拆、新塔整體吊、安全質量嚴把關”的總體技術路線。新塔提前進行現場預制,對噴淋層和除霧器結構進行全面優化,旨在顯著提升脫硫效率、降低系統阻力,為今后長期經濟環保運行奠定堅實基礎。
多措并舉,嚴絲合縫保安全
脫硫塔更換是一項復雜的系統工程,作業環境復雜、高風險工序集中,安全管控成為重中之重。中心始終堅持“安全是一切工作的前提”,多維度強化安全管理。
精細隔離,安全交底到個人。作業前,對脫硫系統進行徹底隔離、清洗、置換與通風,嚴格執行“上鎖掛牌”制度,實現盲板圖與作業票證同步管理,確保作業環境本質安全。過程監管,緊盯風險不放松。作業過程中,中心經理、專職安全員及項目管理人員實施全過程、無死角旁站監督。針對大型吊裝、高空作業、受限空間、動火作業等關鍵環節,實施提級管理,確保各項安全措施嚴格執行,堅決杜絕“三違”現象。
攻堅克難,眾志成城破難關

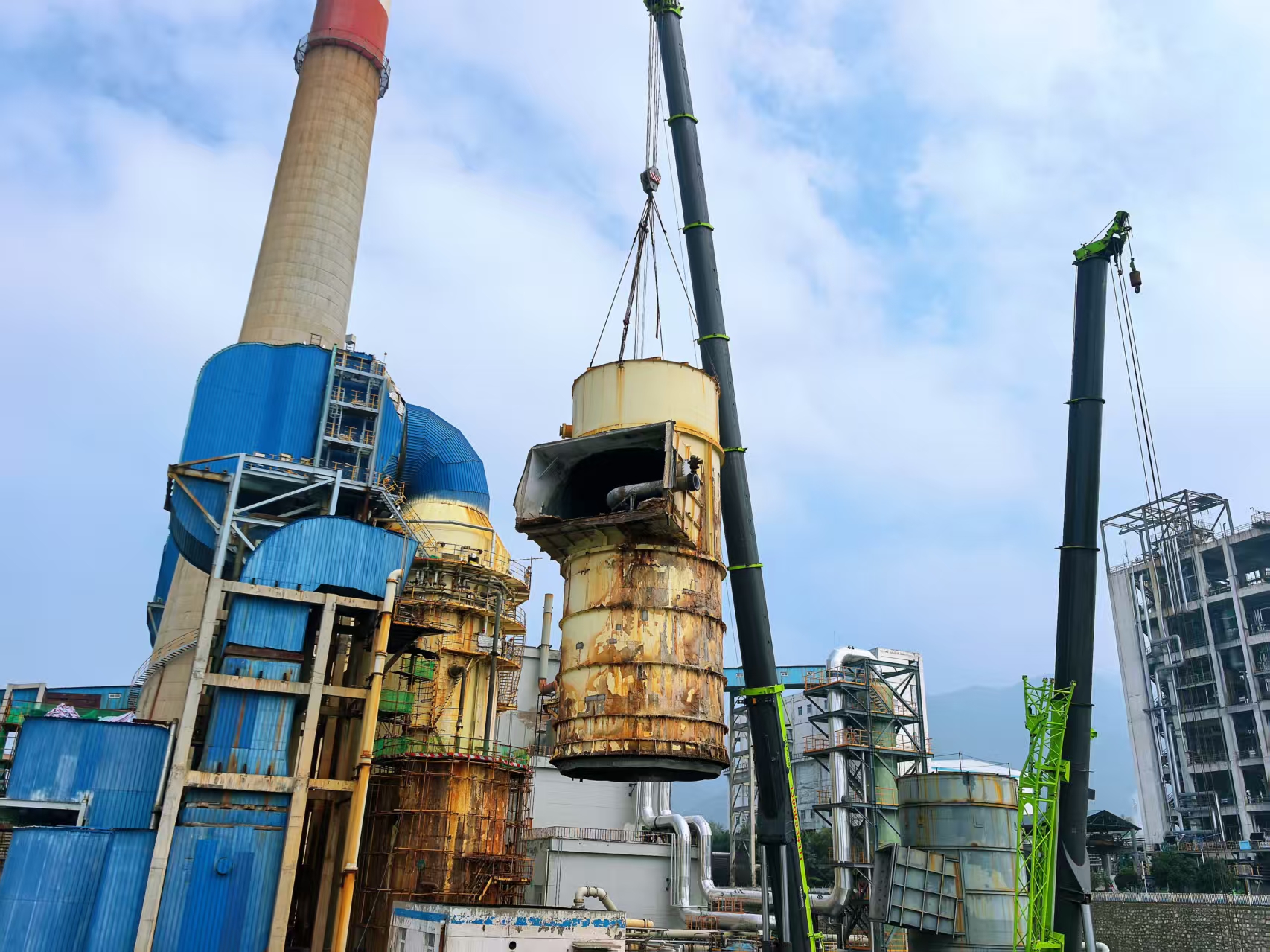

面對新舊系統接口復雜、持續惡劣天氣等多重不利因素,舊塔拆除作業難度極大。設備部門與維保中心通力協作,精心測算作業參數,采用“自上而下、分段切割、精準吊運”策略,依托400噸與80噸吊車協同配合,實現了舊塔安全、精準的分解與拆除。在所有人員的緊密配合下,新塔順利平穩起吊,精準就位。(熱力中心 李銳)
